桥梁伸缩缝抢修料说明书一、产品概述桥梁伸缩缝抢修料是针对交通基础设施应急修复需求研发的超早强型水泥基修补材料,以 P.O 42.5R 硅酸盐水泥为基础结合剂,选用粒径 0.15-0.6mm 的高纯度石英砂(SiO₂含量≥98%)作为主骨料,辅以乙烯 - 醋酸乙烯酯(EVA)高分子胶粉、聚羧酸系高效减水剂、硫铝酸盐型早...

服务热线: 16668173763
产品简介 / Introduction

桥梁伸缩缝抢修料说明书

一、产品概述

桥梁伸缩缝抢修料是针对交通基础设施应急修复需求研发的超早强型水泥基修补材料,以 P.O 42.5R 硅酸盐水泥为基础结合剂,选用粒径 0.15-0.6mm 的高纯度石英砂(SiO₂含量≥98%)作为主骨料,辅以乙烯 - 醋酸乙烯酯(EVA)高分子胶粉、聚羧酸系高效减水剂、硫铝酸盐型早强剂、钙矾石类膨胀剂及聚丙烯纤维(防离析)等功能组分,经精准配比、干混制备而成。

本产品核心优势在于平衡 “快速修复” 与 “长期耐久性”,既满足交通中断后的紧急通车需求,又能适配桥梁伸缩缝的动态受力环境,具体特性如下:

●高自流性:初始流动度≥300mm(GB/T 50448 标准),无需振捣即可填充伸缩缝缝隙及模板角落,避免空鼓;

●超早强高强:1h 抗压强度≥15MPa、3h≥25MPa、24h≥40MPa、28d≥55MPa,满足 2-4 小时应急通车要求;

●微膨胀无收缩:28d 线性收缩率≤0.03%,有效补偿硬化过程中的体积收缩,避免与老混凝土界面开裂;

●优异耐久性:抗冻性(-20℃~20℃冻融循环 300 次,质量损失≤5%)、抗渗等级≥P12,且对钢筋无锈蚀性(钢筋锈蚀电流密度≤0.01μA/cm²);

●环境友好性:无毒无害(重金属含量符合 GB 6566 标准),不污染水质及周边土壤,老化性能稳定(5000h 人工老化试验后强度保留率≥85%)。

二、性能指标(符合 JT/T 327-2019《公路工程水泥混凝土修补材料》要求)


序号

性能项目

技术指标

测试标准

1

抗压强度

1h≥15MPa、24h≥40MPa、28d≥55MPa

GB/T 50448-2015

2

抗折强度

24h≥6MPa、28d≥8MPa

GB/T 50448-2015

3

流动度

初始≥300mm、30min 后≥250mm

GB/T 50448-2015

4

凝结时间

初凝≥30min、终凝≤180min

GB/T 1346-2011

5

线性收缩率(28d)

≤0.03%

GB/T 50448-2015

6

粘结强度(与老混凝土)

24h≥2.5MPa(拉伸)

JT/T 327-2019

7

抗冻性(300 次冻融)

质量损失≤5%、强度损失≤20%

GB/T 50082-2009

8

抗渗等级

≥P12

GB/T 50082-2009

9

钢筋锈蚀性

无锈蚀(电流密度≤0.01μA/cm²)

GB/T 50476-2008


三、应用范围






1.桥梁伸缩缝专项修复

●公路梁桥(简支梁、连续梁)伸缩缝混凝土剥落、型钢锚固区开裂的抢修;

●铁路桥梁伸缩缝(满足列车冲击荷载)的快速补强;

●城市高架桥伸缩缝因雨水侵蚀导致的基层松散修复。

1.水泥混凝土路面修复

●城市主干道、高速公路水泥路面破碎板(裂缝宽度>5mm)的应急更换;

●路口、公交站台等重载区域路面坑槽、露骨的快速修补。

1.特种混凝土结构修复

●机场跑道、停机坪混凝土道面裂缝(≤3mm)的密封与补强;

●物流园区、港口堆场重载地面(荷载≥10t/m²)的破损修复;

●水利工程(溢洪道、渡槽)混凝土表面碳化、剥落的快速处理。

四、施工工艺

1. 施工准备

●材料准备:根据修补体积计算用量(理论密度 2400kg/m³),提前核对产品批号、保质期,确保每批次材料单独堆放;

●设备准备:强制式砂浆拌和机(容量 300-500L,转速≥1440r/min)、高压水枪(压力≥0.8MPa)、电子秤(精度 ±50g)、铝合金刮尺(2m 长,平整度≤0.5mm)、振捣棒(直径 30mm,高频小型)、养生覆盖材料(塑料膜、草袋、保温被);

●环境准备:施工温度控制在 5-35℃,若低于 5℃需准备热风机(预热基面)、电热毯(养生保温);高于 35℃需避开正午,准备喷雾降温设备。

2. 基面处理

1.预处理:先用风镐或角磨机清除基面松散混凝土、浮浆及油污,露出新鲜混凝土骨料(深度≥10mm);若基面有裂缝(>5mm),需用环氧砂浆(抗压强度≥60MPa)嵌填至与基面齐平;

1.清洗:用高压水枪冲洗基面,确保无粉尘、碎屑残留,若有油污需用中性洗涤剂(如洗洁精)擦拭后再冲洗;

1.浸润:浇筑前 2-3 小时用水浸泡基面,使基面处于 “湿润无明水” 状态(用手触摸基面,手指湿润但无积水);冬季施工时,用不超过 65℃的温水浸润,且基面温度需预热至≥10℃,避免温水遇冷结冰。

3. 支模

1.模板选择:桥梁伸缩缝修补优先采用钢模(厚度≥3mm,材质 Q235),路面修补可选用木模(厚度≥20mm,含水率≤15%);若对外观要求高(如景观桥梁),需采用全新模板;

1.支模要求:

●中央路面板块:利用周边完好板块作为模板,接缝处贴丁基橡胶条(宽度 20mm,厚度 5mm)防漏浆;

●边部板块:支立模板与基面贴合紧密,平整度误差≤2mm/m,模板高度高于修补面 5-10mm(预留收光空间);

●严重破损部位:采用定型钢模,用膨胀螺栓固定(间距≤500mm),确保浇筑时无移位;

1.验收:支模后检查稳固性,用手推模板无晃动,接缝处用干水泥粉测试,无漏粉即为合格。

4. 制拌

1.配料:按产品说明书推荐加水量计算用水量,用电子秤**称量(严禁凭经验加水);

1.干拌:将修补料人工投入拌和机,干拌 10s,确保物料均匀(无明显结块);

1.湿拌:分两次加水:**次加 2/3 水量,拌和 30s;第二次加 1/3 水量,拌和 150s(总拌和时间≥180s);拌和过程中若出现结块,需停机人工捏碎后继续拌和;

1.静置:拌和完成后静置 2-3min,让气泡自然排出,此时修补料应呈 “流动状,无分层”;冬季施工用不超过 65℃的温水拌和,确保拌和后料温≥15℃。

5. 浇筑

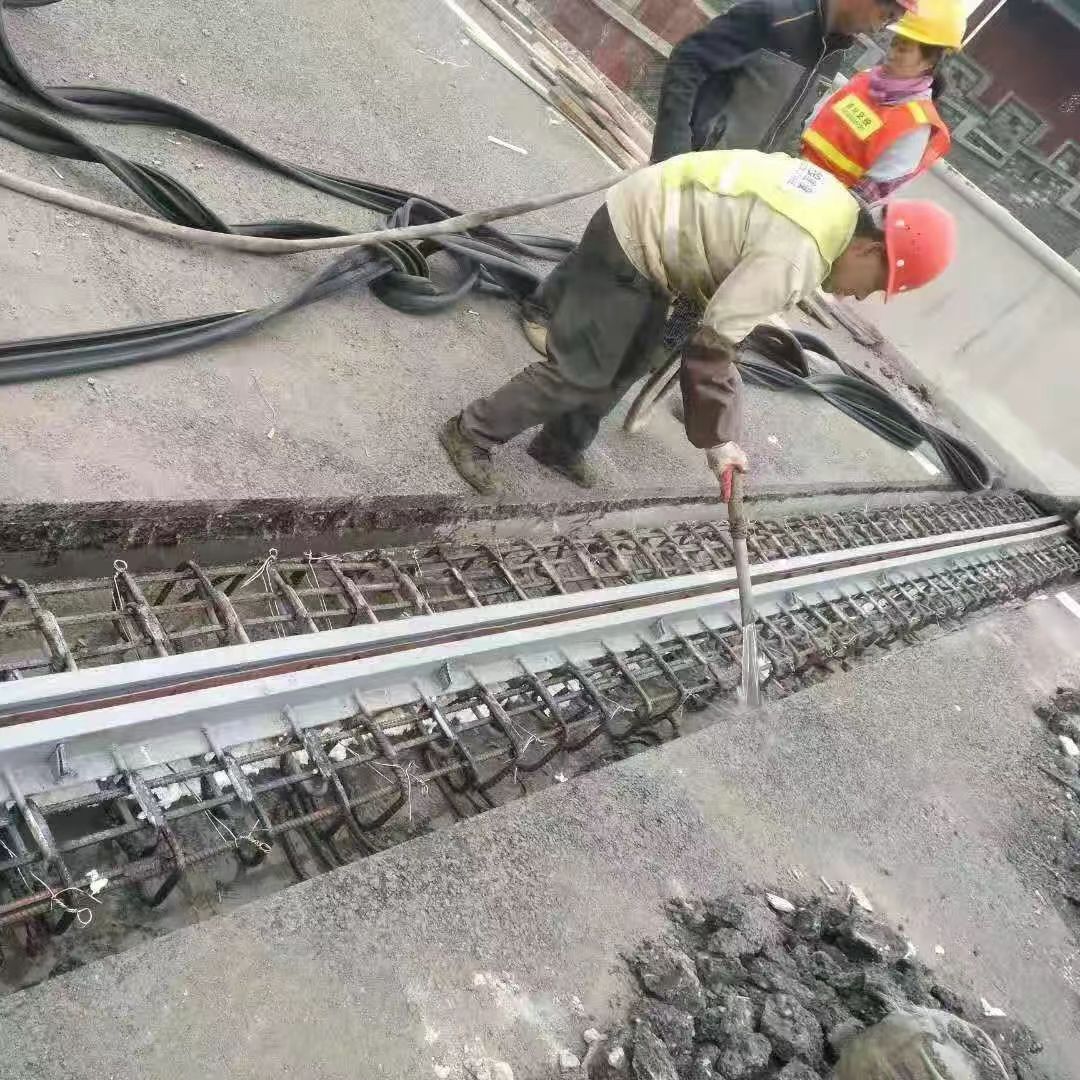

1.浇筑方式:用铁锹或料斗缓慢匀速浇筑,浇筑速度控制在 0.5m³/h 以内,避免冲击模板导致移位;若修补高度>300mm,需分层浇筑(每层厚度≤200mm),每层浇筑后用高频振捣棒轻振 3-5s(距模板 100mm 处振捣,避免触碰模板);

1.空鼓检查:浇筑过程中用小锤轻敲模板,若声音清脆则可能存在空鼓,需补浇修补料并振捣;

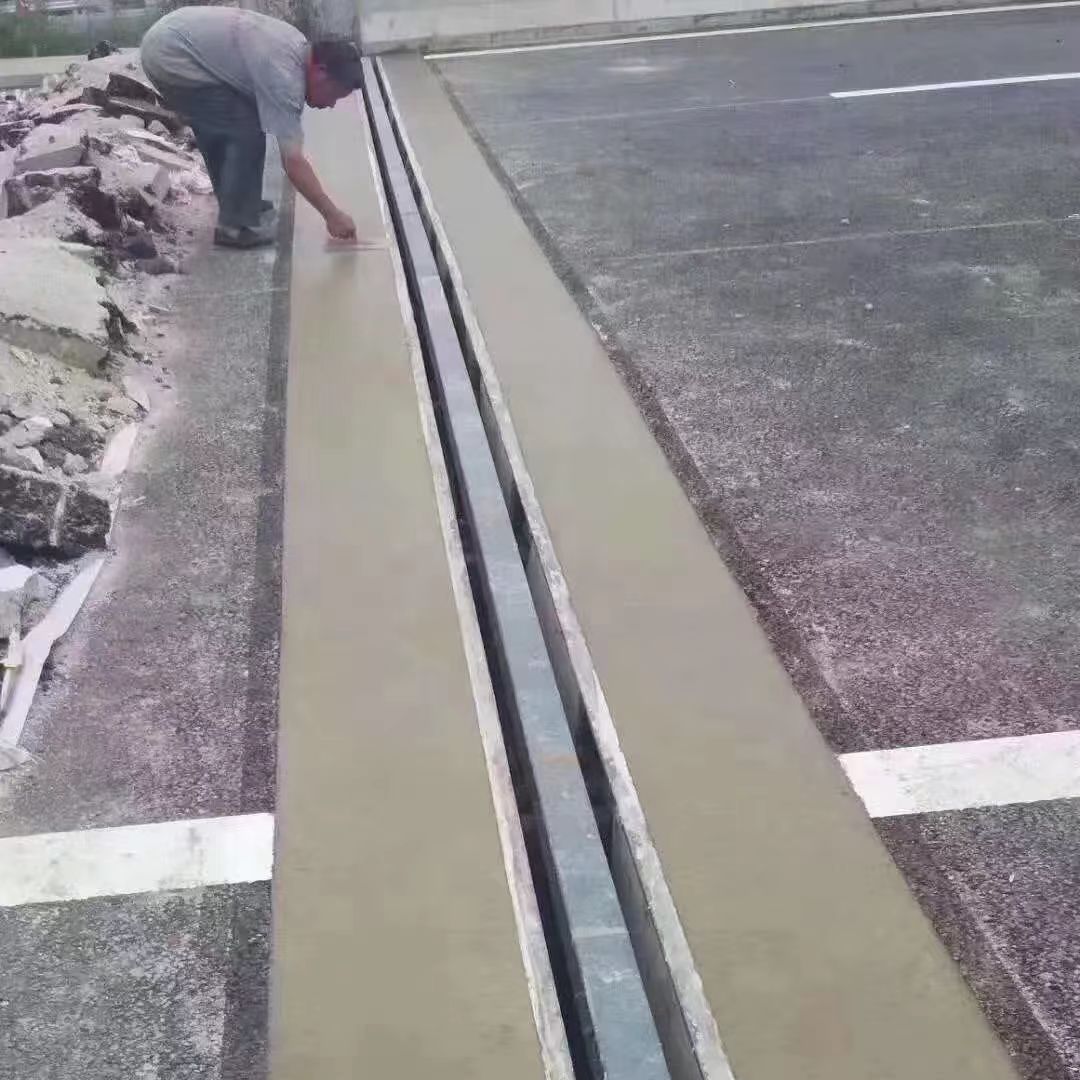

1.收光:浇筑完成后,用铝合金刮尺沿模板刮平,待修补料表面初凝前(手指按压有轻微印痕),用抹子进行原浆收光(严禁洒水收光,避免强度降低);

1.时间控制:每批次修补料从制拌开始至浇筑结束,时间≤30min;若超出时间或流动度<250mm,严禁使用(需废弃处理)。

6. 养生

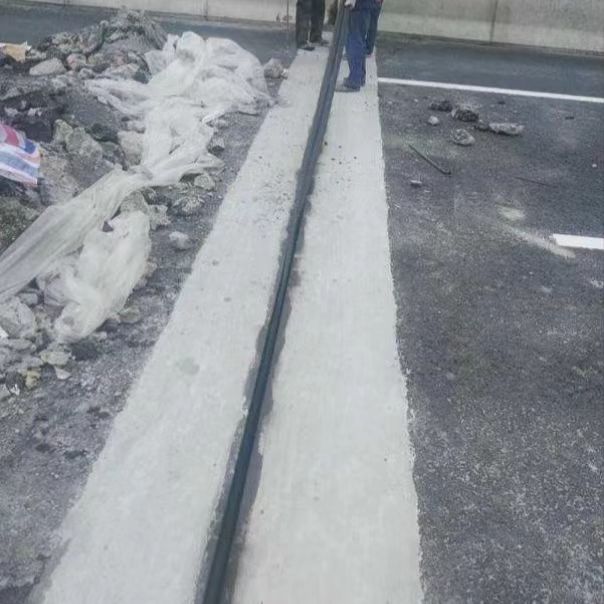

1.覆盖:浇筑完成后立即覆盖塑料膜(厚度≥0.12mm,与修补面贴合无空隙),再覆盖草袋(或土工布,层数≥2 层),确保湿润;

1.常温养生(20-25℃):2-3h 后掀开草袋检查,若表面干燥需喷雾补水(雾状,避免水流冲击),养生总时长≥4h,待抗压强度≥20MPa 后方可开放行人通行;

1.冬季养生(<5℃):覆盖塑料膜 + 电热毯(温度设定 50℃)+ 保温被,养生温度保持≥10℃,养生时长延长至 6-8h,抗压强度≥25MPa 后方可开放交通;

1.雨天养生:立即加盖防雨布(重量≥100g/㎡),雨后检查表面是否起砂,若起砂需清除表层(深度≥5mm)后重新浇筑。

7. 拆模与验收

1.拆模时间:常温下≥4h,冬季≥8h,拆模时避免用力撬动,防止修补料边角破损;

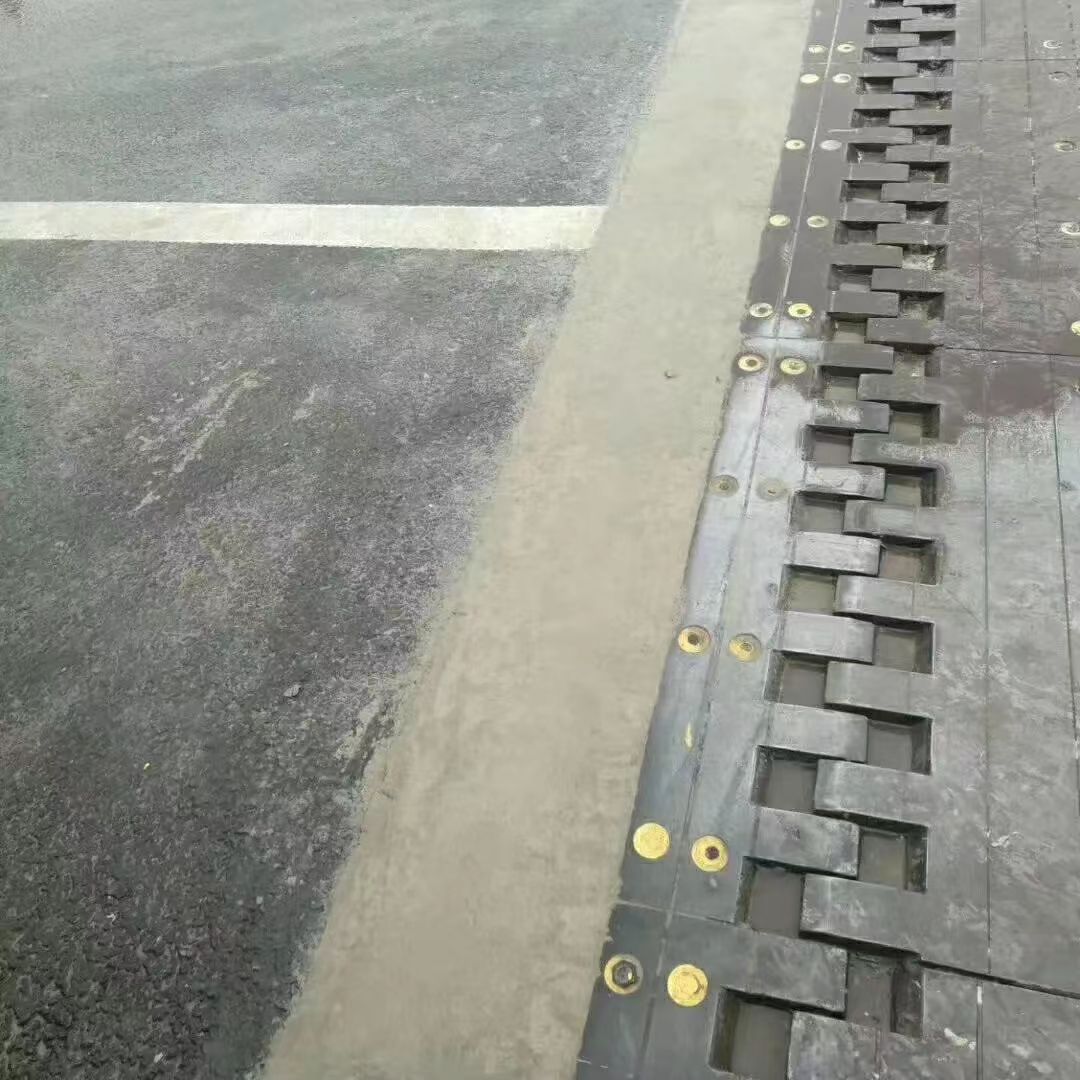

1.外观验收:修补面平整(平整度≤3mm/2m),无裂缝、剥落、空鼓(用小锤敲击,声音浑厚无清脆声);

1.强度验收:24h 后钻芯取样(直径 50mm,高度 100mm),测试抗压强度≥40MPa 即为合格;若强度不足,需分析原因(加水量、养生温度)并返工。

五、注意事项

1. 材料使用禁忌

●严禁在修补料中掺入任何外加剂(如减水剂、缓凝剂)或外掺料(如砂石、水泥),否则会导致强度降低、收缩开裂;

●拌制用水必须为饮用水(pH 值 6-8),严禁使用工业废水、海水或含杂质的水。

2. 施工安全

●操作人员需佩戴安全帽、防滑鞋、防护手套,拌和时佩戴防尘口罩(避免吸入水泥粉尘);

●使用温水(≤65℃)时,避免皮肤直接接触,防止烫伤;冬季使用热风机时,远离易燃易爆物品(如塑料膜、草袋)。

3. 应急处理

●修补料粘在皮肤或衣物上:立即用清水冲洗,若已初凝,可用软毛刷清理,避免用力揉搓;

●浇筑时漏浆:立即停止浇筑,用环氧砂浆封堵接缝后再继续,已漏出的修补料(未初凝)可回收至拌和机重新拌和(需在 30min 内使用);

●雨天突发浇筑:立即覆盖防雨布,若修补料已初凝且表面起砂,需待雨停后清除表层(深度≥10mm),重新处理基面并浇筑。

4. 机具与材料管理

●施工后机具(拌和机、料斗、振捣棒)需立即用清水清洗,内壁无残留修补料(若已初凝,可用盐酸溶液(浓度 5%)浸泡后清洗);

●材料运输时需加盖防雨布,避免淋雨受潮;贮存于干燥通风室内(相对湿度≤60%),放在木托盘上(离地面≥10cm),堆高≤10 袋,防止受压破损;

●超出保质期(6 个月)的材料,需送检测机构复检(测试抗压强度、流动度),合格后方可使用。

六、包装与贮存

项目

规格要求

注意事项

包装方式

复合牛皮纸袋(内层 PE 膜,防水),净重 50kg / 袋

包装袋印有产品名称、型号、生产日期、批号、生产厂家及联系方式

保质期

6 个月(自生产日期起)

开封后未用完的材料,需密封包装袋口(用绳子扎紧),15 天内用完

贮存条件

干燥通风室内(温度 5-30℃,相对湿度≤60%)

严禁与水、油类物质混放,避免阳光直射和霜冻

破损处理

若包装袋破损,需立即将材料转移至密封塑料桶(容量≥50L)

转移后的材料需标注 “破损转移”,优先使用

批次管理

不同批次材料分开堆放,做好标识(批次号、到库日期)

严禁不同批次材料混合使用,避免性能波动
